2003/11/07 |
昆钢二炼对新中连铸机的评价
|
|
|
|

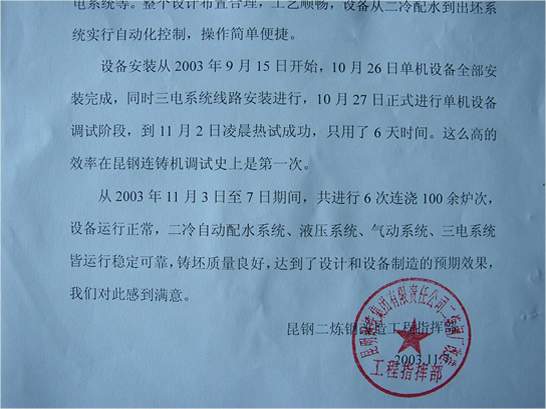

设备安装从2003年9月15日开始,10月26日单机设备全部安装完成,同时三电系统线路安装进行,10月27日正式进行单机设备调试阶段,到11月2日凌晨热式成功,只用了6天时间。这么高的效率在昆钢连铸机调试史上是第一次。
从2003年11月3日至7日期间,共进行6次连浇100余炉次,设备运行正常,二冷自动配水系统、液压系统、气动系统、三点系统皆运行稳定可靠,铸坯质量良好,到达了设计和设备制造的预期效果,我们对此感到满意。
昆钢二炼钢改造工程指挥部
2003.11.7
